淄博市文昌湖旅游度假区蜜月路(环湖西路)道路工程第二标段8月份施工动态
环湖西路是文昌湖旅游度假区南北向城市次干路,位于文昌湖西岸,其中第二标段为:南K3+720-K6+880段,南K7+260-K7+614段。
主要施工内容为:道路工程、桥涵工程、雨水工程、污水工程、照明(不含路灯、穿线)、交通信号管线工程、交通设施工程、管线综合、电力套管工程、杂用水工程等。
一、 工程进展
本工程于2016年5月开工,处于路基土石方、管线综合及构筑物施工阶段。
| 工程进度统计表 | |||||
| 分项工程 | 单位 | 总工程量 | 期间完成量 7.25-8.10 | 完成比例 | 累计完成比例 |
| 路基填方 | m³ | 175000 | 92500 | 52.86% | 86.06% |
| 电力套管 | m | 3729 | 90 | 2.41% | 13.14% |
二、 工程质量

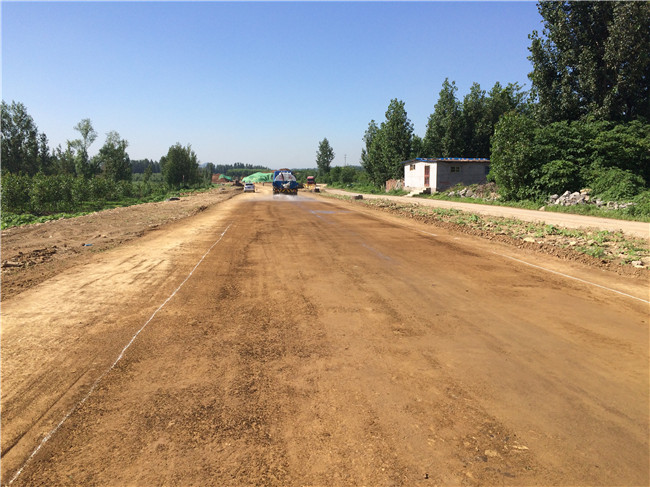

车行道路床整形
三、 安全文明

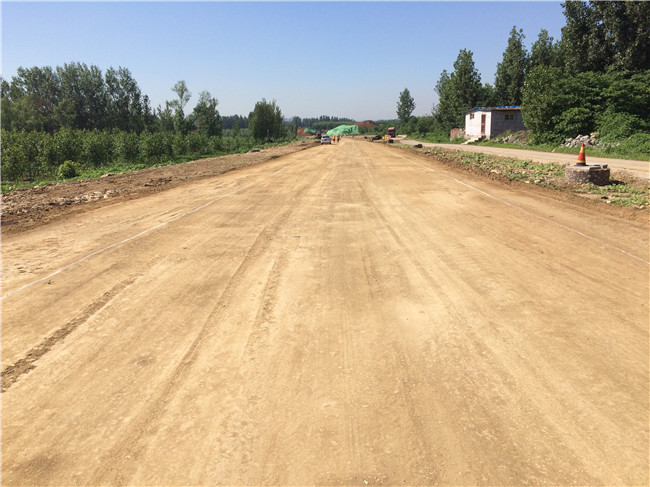

施工现场洒水降尘
